Логистика благоустройства территории: важность доставки материалов

Когда речь заходит о благоустройстве территории в 5000 м² или больше, большинство заказчиков думают про выбор покрытия, про дизайн, про сроки укладки. Про логистику вспоминают в последнюю очередь — и это ошибка, которая может стоить 8-12% от всего бюджета проекта. Доставка материалов, организация подъездных путей, разбивка на захватки — это не техническая деталь, а отдельная инженерная задача, которая напрямую влияет на итоговую смету.

Что входит в логистику благоустройства

Логистика крупного объекта — это не просто «привезти материал на адрес». Это цепочка из пяти звеньев, каждое из которых может сорвать сроки или удвоить расходы.

Доставка материалов. Крошка, связующее, плитка, рулоны — всё это приходит с разных складов, в разное время, разными партиями. Один рейс 20-тонника стоит 25-40 тысяч рублей в зависимости от удалённости. Если материал приходит раньше времени — нужно место для хранения. Если позже — простой бригады.

Подъездные пути. Фура с 15 тоннами крошки не проедет по грунтовке после дождя. Если нет твёрдого покрытия до места разгрузки — либо докупаешь дорожные плиты, либо заказываешь машину меньшей грузоподъёмности и платишь за два рейса вместо одного.

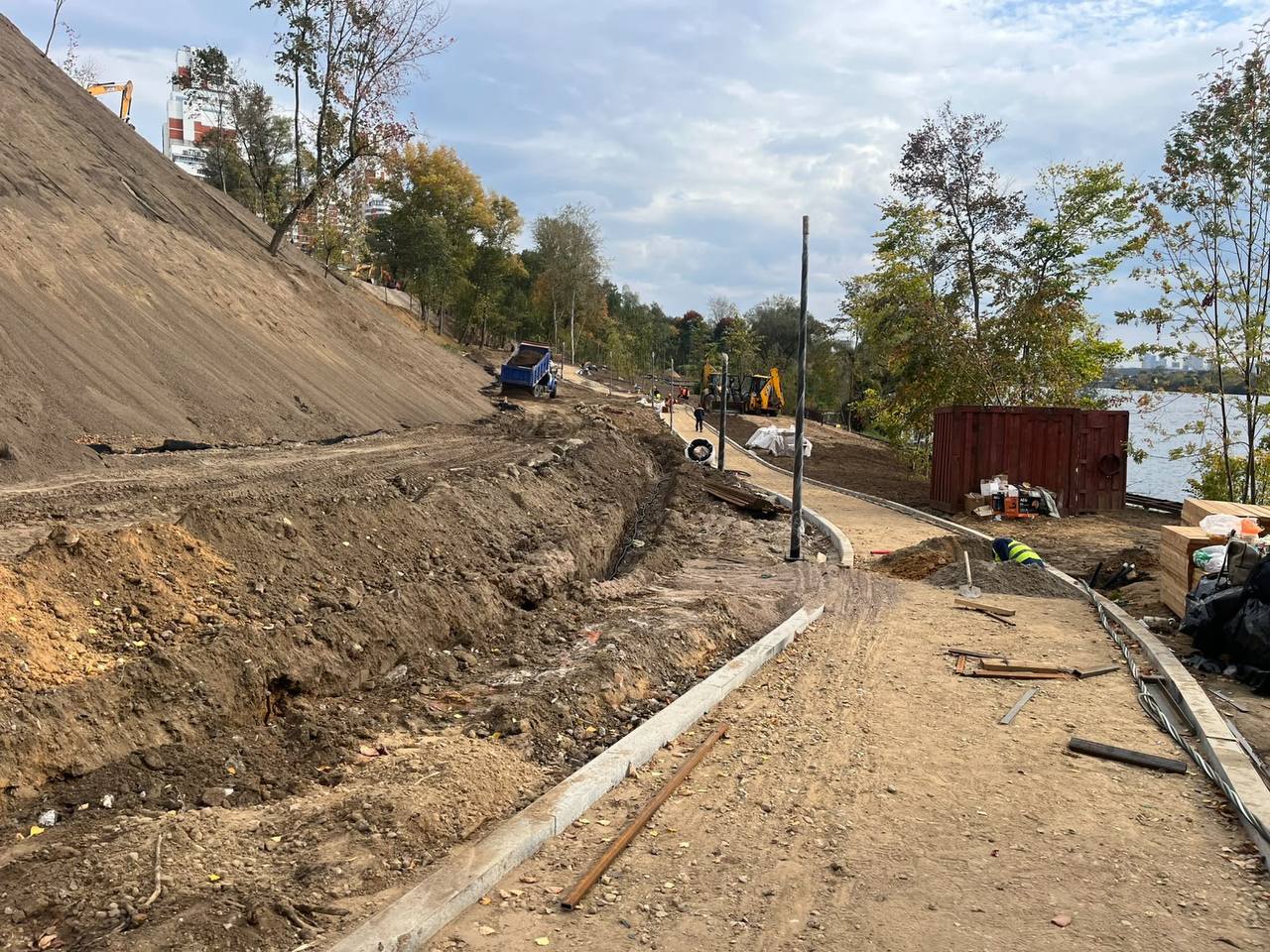

разгрузка материалов на стройплощадке с фурой и подготовленными подъездными путями

Разбивка на захватки. Захватка — это участок, который бригада делает за один заход. Одна большая захватка экономит на доставке, но требует больше материала сразу и больше места под складирование. Несколько мелких — дробят доставку, увеличивают количество рейсов, но снижают единовременную нагрузку на склад и кассовый разрыв.

Складирование на объекте. Крошка в биг-бэгах, связующее в бочках, плитка на поддонах — всё это занимает место. Если территория стеснённая (двор жилого комплекса, школьный участок), материал приходится размещать так, чтобы не блокировать проезды и не мешать жильцам. Иногда это означает аренду контейнера или дополнительную площадку за пределами объекта.

Вывоз мусора и демонтаж старого покрытия. Если на площадке уже есть асфальт, плитка, бетон — его нужно демонтировать и вывезти. Один КамАЗ самосвала вмещает 10-12 м³ строительного мусора, стоит 8-12 тысяч за рейс. На площадке в 2000 м² с демонтажем старого покрытия это 200 м³ мусора — 17-20 рейсов, 150-200 тысяч только на вывоз.

Как разбивка на захватки влияет на бюджет

Есть два базовых сценария организации работ: одна большая захватка или несколько малых. У каждого свои финансовые последствия.

Одна захватка — весь объект сразу

Бригада выходит на объект один раз, делает всю площадь за один цикл, уезжает. Материал завозится одной или двумя крупными партиями.

Плюсы: — Минимум рейсов доставки — экономия 30-40% на логистике — Нет повторных выездов бригады — не платишь за мобилизацию дважды — Быстрее по срокам — одна непрерывная работа вместо нескольких заходов

Минусы: — Нужно сразу оплатить весь материал — кассовый разрыв — Требуется место под складирование всего объёма — Если что-то пошло не так — переделка дороже

Этот вариант работает на открытых территориях с хорошими подъездами: парки, стадионы, промзоны. Для жилых комплексов с узкими проездами и активными жильцами — не всегда подходит.

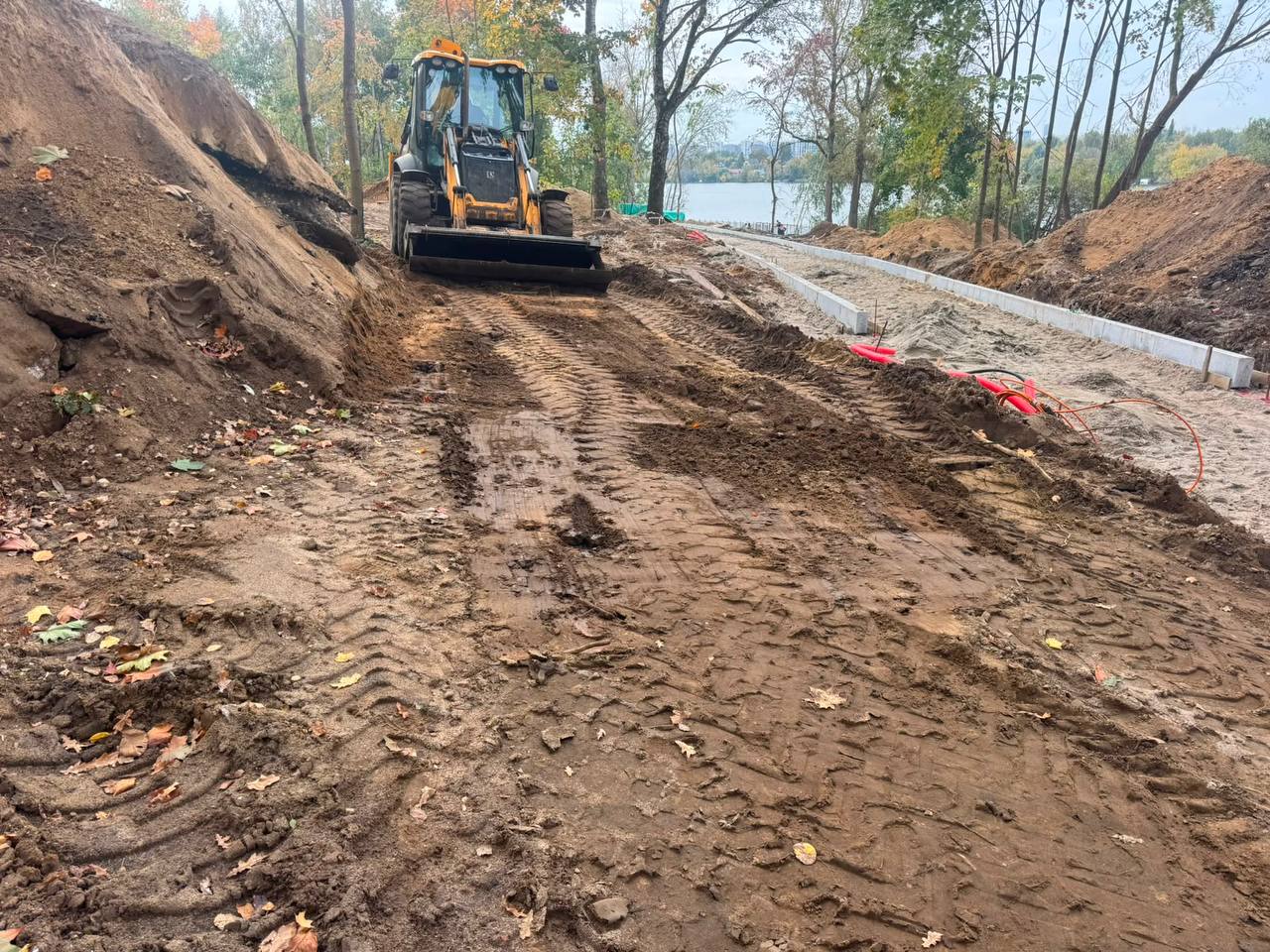

строительная техника и следы гусениц на грунтовом подъезде к объекту благоустройства

Несколько захваток — поэтапная работа

Объект делится на участки: сначала детская площадка, потом спортзона, потом дорожки. Материал завозится под каждый этап отдельно.

Плюсы: — Растянутая оплата — не нужно замораживать весь бюджет сразу — Меньше материала на площадке одновременно — проще с хранением — Можно скорректировать план после первого этапа

Минусы: — Больше рейсов доставки — +25-35% к стоимости логистики — Повторные выезды бригады — каждая мобилизация 15-25 тысяч — Дольше по срокам — между этапами могут быть простои

Этот сценарий типичен для школ, детских садов, дворов — там, где нельзя перекрыть всю территорию сразу или бюджет выделяется траншами.

Как подъездные пути съедают бюджет

Твёрдое покрытие до места разгрузки — это не удобство, а обязательное условие. Без него логистика превращается в лотерею.

Грунт после дождя. Фура с 20 тоннами крошки застревает в грунте при влажности выше 40%. Вызов трактора для вытаскивания — 15-20 тысяч. Повреждение газона или клумбы — претензии от заказчика. Перенос доставки на сухую погоду — срыв графика.

Узкие проезды. Стандартная фура — 13,6 м длиной, 2,5 м шириной, радиус разворота 12-14 м. Если проезд уже 3 м или нет места для разворота — нужна машина меньшего тоннажа. Вместо одного рейса 20-тонника за 35 тысяч получается два рейса 10-тонника по 25 тысяч — 50 тысяч вместо 35.

Дорожные плиты. Если твёрдого покрытия нет, его создают временно: укладывают дорожные плиты 3×1,5 м. Аренда одной плиты — 500-800 рублей в сутки, на 50-метровый подъезд нужно 10-12 плит. Плюс доставка плит, плюс укладка, плюс демонтаж после завершения работ. Итого 40-60 тысяч на временную дорогу для одного объекта.

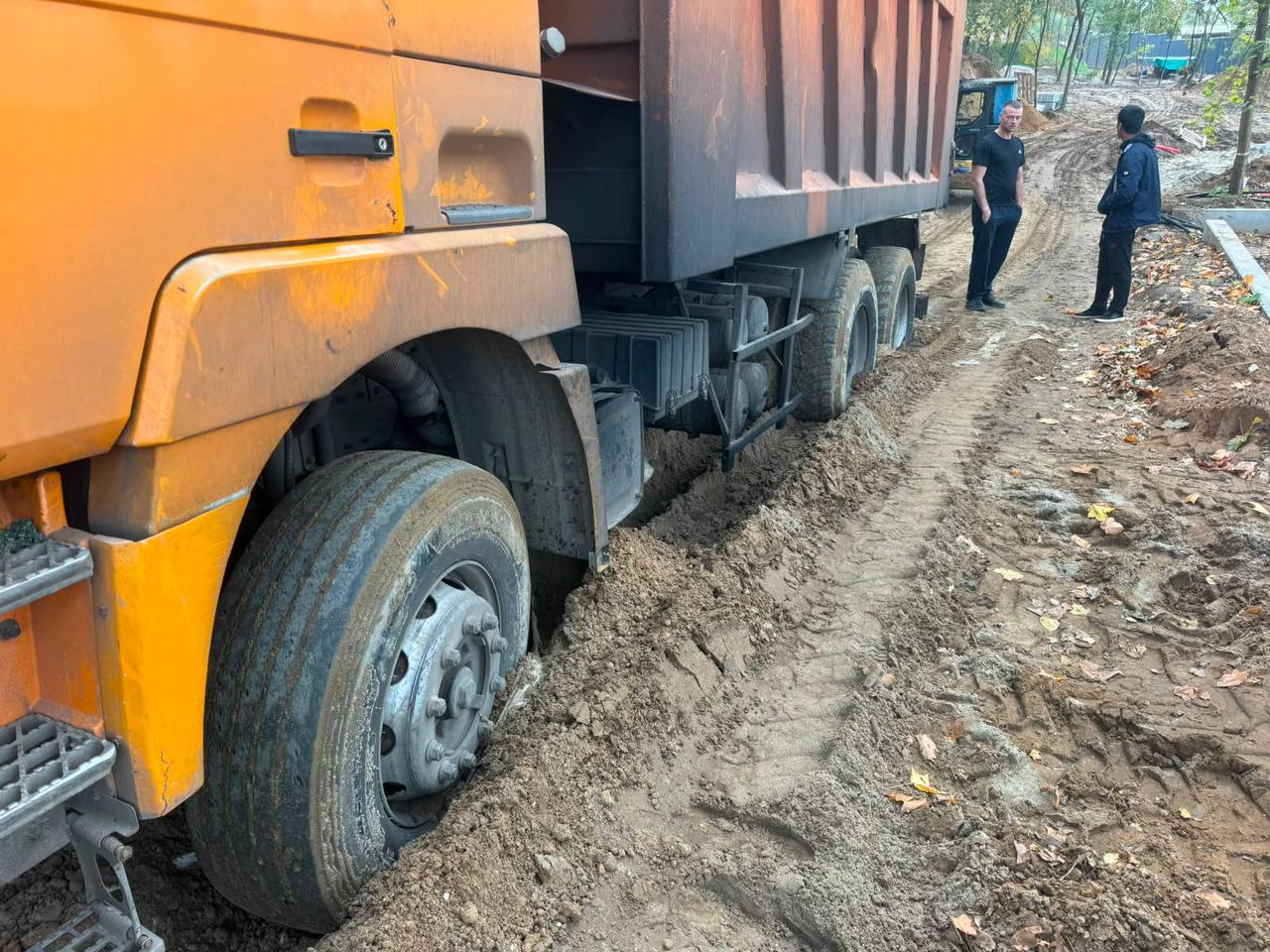

фура застряла в грязи на грунтовом подъезде, рядом стоят два человека

На объекте в Подмосковье площадью 3500 м² отсутствие нормального подъезда добавило к смете 85 тысяч: три рейса вместо двух (лишние 25 тысяч), аренда дорожных плит на две недели (35 тысяч), вызов трактора после того как одна машина всё-таки застряла (25 тысяч). Это 2,4% от стоимости самого покрытия — чистый перерасход из-за логистики.

Складирование материалов на объекте

Крошка приходит в биг-бэгах по 1 м³, весом 400-500 кг каждый. Связующее — в металлических бочках по 200 литров. Плитка — на деревянных поддонах 1,2×1 м, по 20-25 м² на поддон. Всё это нужно где-то разместить так, чтобы не мешало движению и не портилось от погоды.

Площадь под складирование. На объект в 2000 м² бесшовного покрытия нужно около 40 м³ крошки (40 биг-бэгов) и 2 тонны связующего (10 бочек). Биг-бэги складируются в два яруса, занимают 20-25 м² площади. Бочки — ещё 5-6 м². Плюс место под инструмент, миксеры, тару. Итого 35-40 м² свободного пространства, желательно с твёрдым основанием.

Защита от погоды. Крошка в биг-бэгах не боится дождя, но связующее в открытых бочках может набрать влагу — это снижает адгезию. Если объект растянут на несколько недель, связующее либо хранят в закрытом контейнере, либо завозят малыми партиями под каждую неделю работ.

Контейнер на объекте. Аренда 20-футового контейнера (6×2,4 м) — 3-5 тысяч в месяц. Доставка и установка — ещё 8-12 тысяч. Если на территории нет подсобки или склада, контейнер решает вопрос хранения связующего и инструмента. На длинных проектах (2-3 месяца) это оправданная статья расходов.

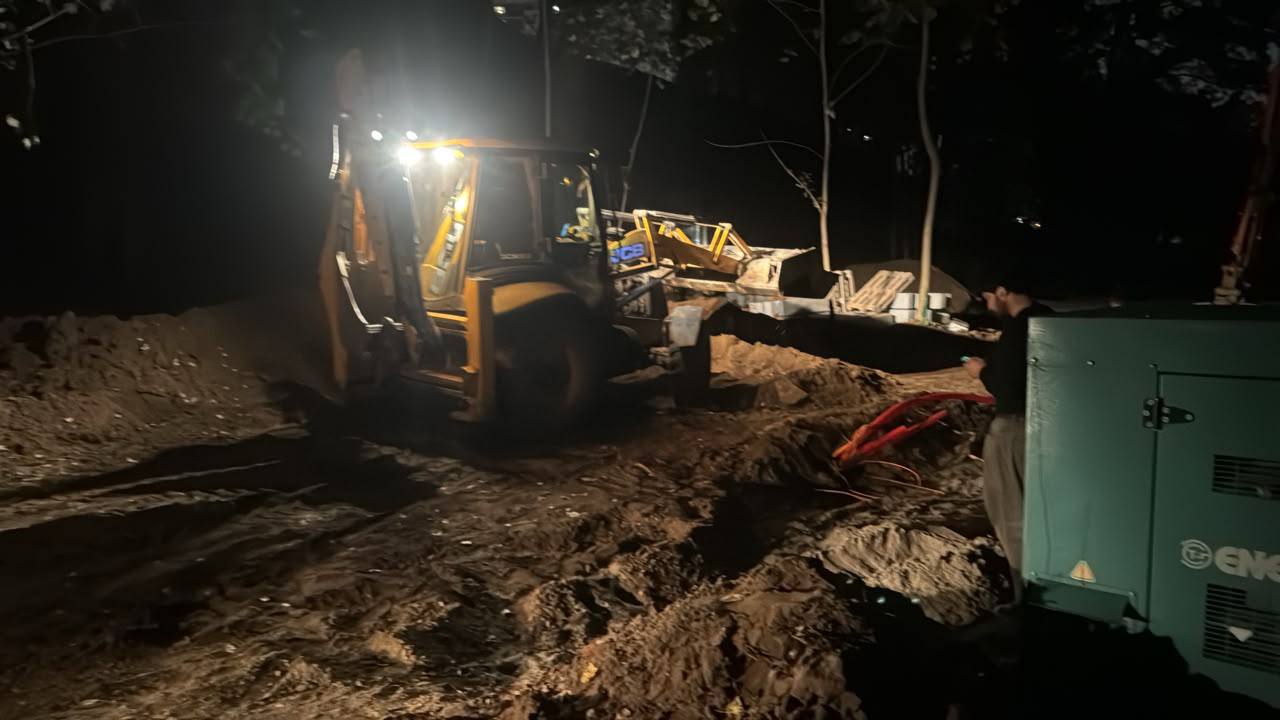

общий вид стройплощадки с техникой и складом материалов на фоне реки и деревьев

Вывоз мусора и демонтаж

Если площадка не пустая, перед укладкой нужно снять старое покрытие. Это отдельная статья расходов, которую часто недооценивают на этапе сметы.

Демонтаж асфальта. Снятие асфальта с площади 1000 м² — это 100 м³ материала весом 230-250 кг/м³, итого 23-25 тонн. Работа экскаватора или фрезы — 15-20 тысяч за смену. Погрузка в самосвалы — ещё 10-12 тысяч. Вывоз на полигон — 8-10 рейсов по 10 тысяч, итого 80-100 тысяч только за вывоз.

Демонтаж плитки. Тротуарная плитка снимается вручную или мини-погрузчиком. Если плитка на песчаном основании — работа быстрая, 200-300 м² за смену. Если на бетоне — в три раза медленнее. Вывоз дешевле асфальта, но объём всё равно большой: 1000 м² плитки — это 60 м³, 6-7 рейсов самосвала.

Вывоз грунта. Если нужно снять плодородный слой или выровнять основание, грунт тоже вывозится. Один КамАЗ берёт 10-12 м³ грунта, стоимость рейса 8-12 тысяч в зависимости от удалённости полигона. На объекте в 3000 м² со снятием грунта это 450 м³ — 40 рейсов, 320-480 тысяч рублей.

На школьном стадионе в Московской области демонтаж старого асфальтового покрытия и вывоз мусора составили 18% от стоимости нового покрытия.

Сколько стоит логистика в процентах от проекта

Доля логистики в общей смете зависит от удалённости объекта, состояния подъездных путей, необходимости демонтажа и схемы работ.

Минимальный сценарий (2-4%). Объект в черте города, хорошие подъезды, нет демонтажа, одна захватка, материал со склада в 50 км. Доставка укладывается в 1-2 рейса фуры, вывоз мусора не требуется. На проекте в 2 миллиона рублей логистика — 40-80 тысяч.

Типичный сценарий (5-8%). Объект в пригороде, подъезды требуют временного усиления, есть демонтаж старого покрытия, две-три захватки. Доставка материалов — 4-6 рейсов, вывоз мусора — 8-10 рейсов, аренда дорожных плит. На проекте в 3 миллиона логистика — 150-240 тысяч.

Сложный сценарий (10-15%). Удалённый объект (200+ км от склада), плохие подъезды, стеснённая территория, демонтаж бетона, четыре и более захваток с длительными перерывами. Доставка дробится на 10-12 рейсов, вывоз мусора — 15-20 рейсов, аренда контейнера на три месяца, дополнительные мобилизации бригады. На проекте в 5 миллионов логистика может дойти до 500-750 тысяч.

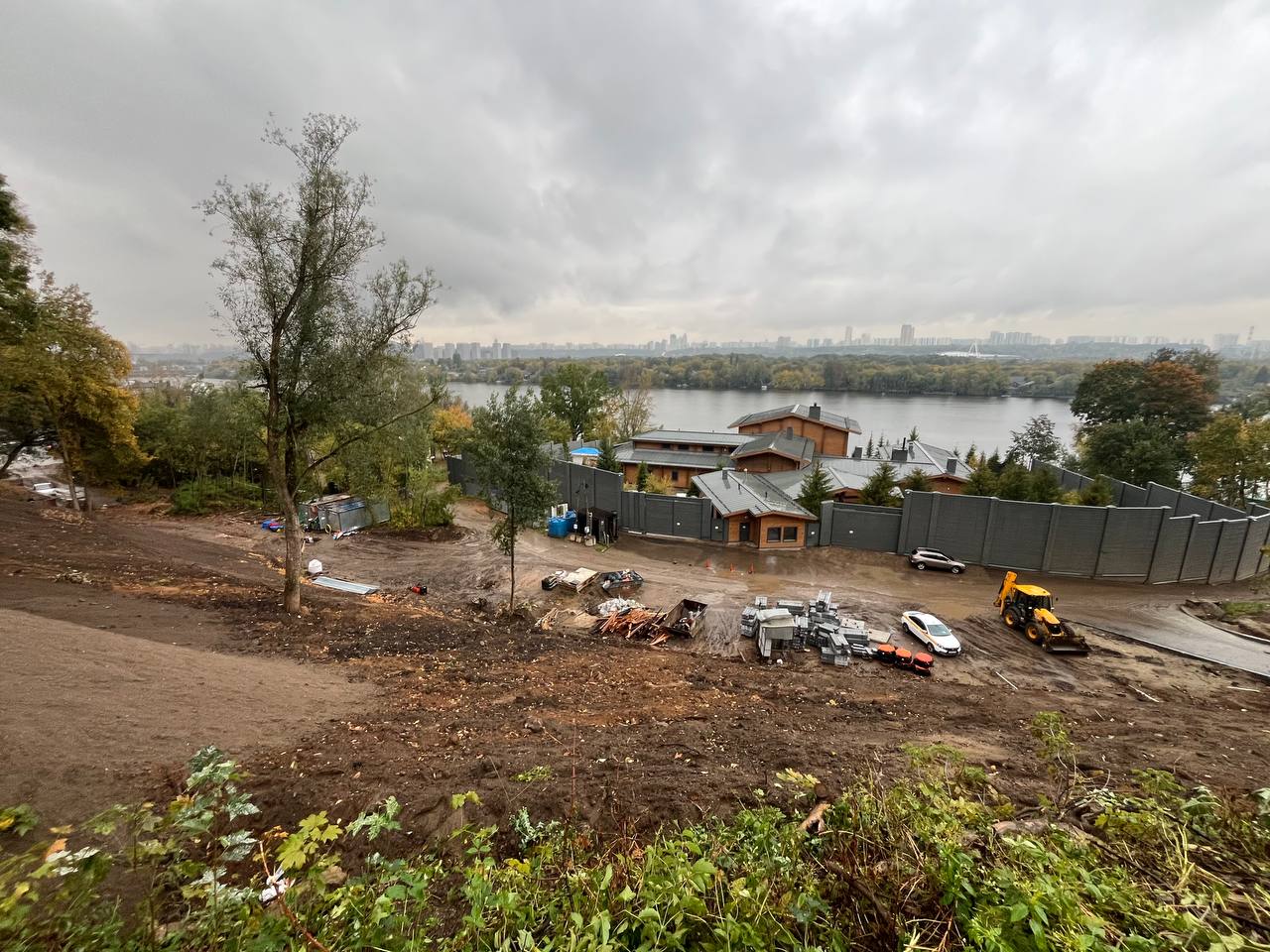

экскаватор и рабочие на строительной площадке среди насыпи и строительных материалов

Как оптимизировать логистику без потери качества

Есть четыре рабочих способа снизить логистические расходы, не жертвуя сроками и результатом.

Консолидация поставок. Если на объекте используется несколько типов материалов (бесшовное покрытие, плитка, искусственный газон), имеет смысл завозить их одним рейсом. Вместо трёх отдельных доставок по 30 тысяч — одна сборная за 40 тысяч. Экономия 50 тысяч на крупном проекте.

Предварительная подготовка основания. Если демонтаж и выравнивание сделаны заранее (до начала основных работ), материал можно завозить сразу в нужном объёме без риска простоя. Это позволяет работать одной захваткой вместо нескольких и экономить на повторных доставках.

Использование местных ресурсов. Если на объекте или рядом есть твёрдая площадка под складирование (парковка, пустырь с асфальтом), это снимает необходимость аренды контейнера и дорожных плит. На длинных проектах экономия 40-60 тысяч.

Гибкий график доставок. Если заказчик готов принимать материал не строго к началу работ, а с запасом в несколько дней, можно использовать попутные рейсы или сборные грузы — это дешевле на 15-20%, чем срочная доставка точно в срок.

Типичные ошибки в планировании логистики

Недооценка объёма мусора. Заказчик закладывает в смету 5 рейсов самосвала, по факту выходит 12. Разница в 70-80 тысяч рублей, которых нет в бюджете.

Отсутствие резерва по срокам. Доставка запланирована день в день, без учёта пробок, поломок, задержек на складе. Одна сорванная доставка — простой бригады на сутки, потеря 30-40 тысяч.

Игнорирование сезонности. Весной и осенью грунтовые подъезды раскисают после дождей. Если не учесть это при планировании, придётся либо ждать сухой погоды (срыв сроков), либо тратиться на временное усиление дороги.

Экономия на разведке объекта. Подрядчик оценивает логистику по фото и словам заказчика, не выезжая на место. По факту оказывается, что проезд уже 2,5 м, фура не проходит, нужна малотоннажная техника — смета вырастает на 20-30%.

Где используется такое покрытие
